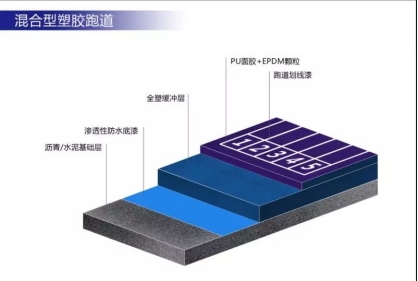

混合型塑胶跑道施工方案

作者:伊菲图日期:2019年11月13日 14:52:27文章浏览击数:2830





一、基础要求

1、水泥混凝土基础的抗折强度、抗压强度、平整度、坡度、厚度等符合国家标准及设计要求;

2、水泥混凝土板面边角整齐,不得有大于0.3mm的裂缝,并不得有石子外露和浮浆,脱皮、积水、泛沙、空鼓等现象。

3、水泥混凝土基层与排水沟盖板或其他构筑物应接顺,不得有高低不平或积水现象。

4、排水沟板块之间不得有明显的高差现象,排水孔直线段应该直顺,弧线段应该弯顺。


二、 基础处理

1、对水泥混凝土基础表面用10%的稀盐酸进行清洗,并清洗干净伸缩缝。

2、用双组分填缝料对伸缩缝进行填灌,铺设玻纤防裂布。

3、 对不平整和起沙部分进行修补。


三、 防水底涂铺设

开桶搅拌均匀后,直接滚涂,滚筒均匀滚涂于地面至发亮为止,局部松散的地方可以重复滚涂一到两遍,水泥表面形成一层保护膜


四、 底胶铺设

1、 铺设混合底胶前先将基础清扫干净,准备好施工的工具,按施工图纸要求的厚度制定刮板或刮耙的标尺,测量出施工线的位置,放好施工线。

2、 底胶铺设前,先将基础凹陷严重的位置用底胶刮平,凸起的位置将其打磨平整。

3、 底胶按A:B=1:4+30%弹性颗粒+(3-6)%环保稀释剂,搅拌均匀,倒在基础面上。

4、 底胶铺设过程中,刮胶人员要保证刮板行走速度均匀,胶液浓度一致,修边人员要动作熟练,及时对露底、凹陷处进行补胶,凸起的部位刮平,边缘整齐平整。

5、胶液摊铺过程中,要不停的消泡,直至消泡完全为止, 胶内如有杂物要及时清除,确保胶面干净平滑,无钉鞋痕迹。

6、 铺设的底胶成胶后,对全场进行检查,发现气孔、边缘不整齐或有凹凸之处,要进行削割、打磨.补胶和修整处理,使其高出部位小于胶平面0.5mm,以保证面胶铺设的厚度。


五、面胶的摊铺

将面漆按(面漆A:面漆B:催化剂=1:2:A*(0.3-0.5)%)搅拌均匀,加入A+B等量的EPDM颗粒.稀释剂,继续搅拌均匀,然后倒入喷涂机开始喷面,然后将浆料倒入专业喷涂器里,喷涂时喷嘴离地面应保持在1.5米以上,并不断均匀地移动,以达到颗粒均匀散布,不可喷厚或漏喷(正反各喷一次,共两次)。


六、工艺线喷划

按照现行的田径场地设施标准准确测量出工艺线的位置,然后用聚氨酯漆喷刷。


七、混合型塑胶跑道的使用维护与保养

1、铺设竣工后保养7—10天方可使用。

2、 塑胶运动场地是提供运动员训练和比赛及健身锻炼用,不得作它用。

3、 跑道边缘应加以保护,不得任意掀动,如道牙损坏应立即修补。

4、运动员必须穿专门的运动鞋,钉子长度一般不超过7毫米,如有较长钉的运动鞋则不允许在塑胶跑道上使用。

5、塑胶跑道上严禁车辆行驶,堆压重物和锋利之物刺划。以免损害运动地面塑胶,影响使用寿命。

6、 避免接触有机溶剂,化学药品、烟蒂及其它火种。

7、保持清洁,可以用水清洗,如不小心洒上油污可以用10%氨水或洗涤剂擦洗干净即可。
